Planlægning af produktion
Produktionsplanlægning i KeyBalance bruges til at styre, hvornår produktioner skal starte og være færdige.
Planlægningen tager højde for leveringsdatoer, kapacitet, kalender, ressourcer, ruter, og om produktionen skal planlægges forlæns eller baglæns.
Produktionsplanlægning i KeyBalance hjælper dig med at sikre realistiske start- og slutdatoer – så produktionen bliver klar til tiden med optimal udnyttelse af ressourcerne.
Hvor finder man planlægningen?
Planlægningsværktøjerne ligger i fanen MPS:
- MPS → Ganttkort – åbner Resource planlægning (Gantt-oversigten pr. ressource)
- MPS → Kapacitet måneden – åbner Ressourcer / Kapacitet med belægningen (kapacitet mod booket tid) pr. maskine
- MPS → Produktionsordrer → åbn kortet (F5) → Vis plan - linjer eller Ganttkort
- MPS → Rapporter → Udsk. planlægning
Gantt-visninger, ugeoversigt og belastningsdiagrammer kan aktiveres efter behov, og bruges til både overblik og detaljeret finplanlægning.
Forlæns og baglæns planlægning
KeyBalance understøtter to planlægningsmetoder, som vælges i feltet Planlæg i MPS/Produktion - Opsætning (find den via Søg Menu). Se Produktionsopsætning.
Forlæns planlægning
Planlægning starter hurtigst muligt, baseret på:
- produktionskalender
- kapacitet
- ressourcers ledige tid
- køtid og opstiltid
Forlæns planlægning bruges når:
- du vil starte produktion så tidligt som muligt
- du arbejder med løbende produktion
- der skal være buffer før levering
- du har “Make to Stock” produktion
Baglæns planlægning
Planlægningen sker baglæns ud fra ønsket leveringsdato.
Systemet beregner:
- hvornår produktionen senest kan starte
- hvor lang tid opgaven tager
- hvornår operationerne skal placeres for at nå levering
Baglæns planlægning bruges når:
- kunden har fast levering
- der ikke må produceres for tidligt
- produktionen skal passe ind i en stram tidsplan
Automatisk flytning af forsinkede produktioner
KeyBalance kan automatisk flytte produktioner, der:
- ikke er startet til tiden
- ikke er igangsat på den planlagte dag
- har ændret kapacitetsforhold (fx sygdom, maskin-nedbrud)
- er forsinkede i ruten
Hvordan virker automatisk flytning?
Hver nat kan systemet automatisk:
- opdatere planlagte start/slut
- flytte produktioner frem i tid
- tage højde for kalenderen
- sikre at baglæns/forlæns planlægning stadig holder
Dette giver:
- minimalt manuelt arbejde
- realistiske planer hver morgen
- bedre styring i travle perioder
Automatisk planlægning sletter alle planlagte produktioner, med status "Grovplanlagt", og genplanlægger alle produktionerne sorteret på ønsket leveringsdato.
Resource planlægning (oversigtsbilledet)

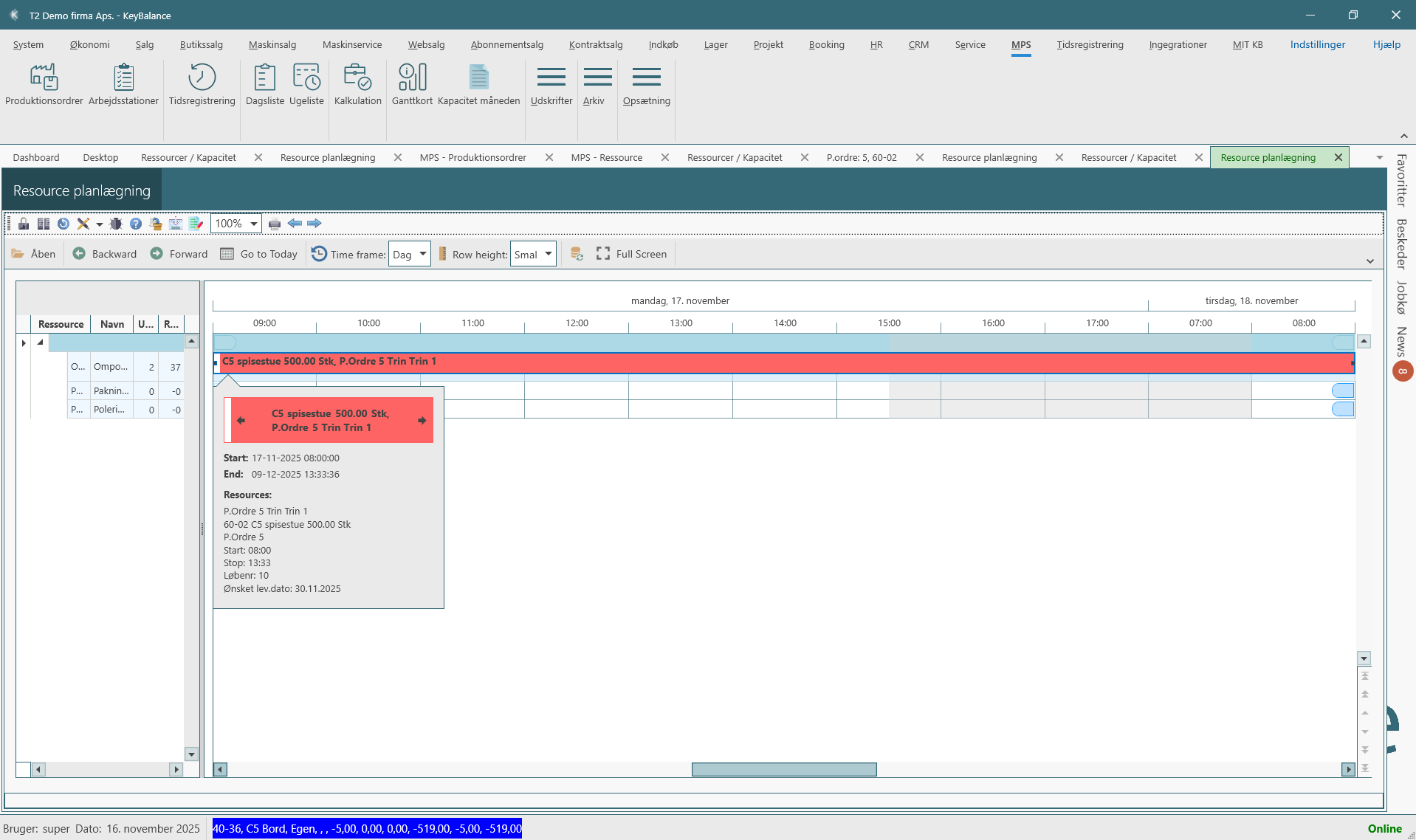

Du åbner billedet med MPS → Ganttkort.
I resource-planlægningsbilledet kan du se:
- alle ressourcer (maskiner, medarbejdere, linjer)
- deres tilgængelige tid
- produktioner fordelt i Gantt-lignende layout
- dage, uger, måneder
- belastning og fri kapacitet
Værktøjslinjen øverst indeholder Tilbage, Frem, Gå til I dag, Interval, Rækkehøjde, Arb.dag, Arb. tid og Fuld skærm.
Vælg interval
Du kan vælge visning i:
- dage
- uger
- måneder
og scrolle, så du kan se præcis det, du har brug for.
Rækkehøjde
Bestemmer hvor kompakt oversigten skal være.
Arbejdsdage / Arbejdstid
Markeringerne Arb.dag og Arb. tid viser kalenderbelastningen:
- arbejdstider
- feriedage
- helligdage
- overtid / udvidede arbejdstider (hvis sat op)
Fuld skærm
Klik Fuld skærm for at slå fuldskærmsvisning til og få bedre overblik.
Kapacitet pr. ressource
Med MPS → Kapacitet måneden får du diagrammet Belægning, der for hver maskine viser Kapacitet (blå) mod Booket tid (rød) i timer.
Ugeliste og ugeplan
Under MPS → Ugeliste vises en liste over ugerne med kolonnerne Uge og Dato. Datofilteret står som standard på Sidste År + 1 år.
Dobbeltklik på en uge for at åbne Ugeplan for ugen, fx Ugeplan: 25.10.2026 / Uge 44. Ugeplanen viser pr. medarbejder (Initialer og Navn), hvordan tiden fordeler sig på Ordrer, Intern tid, Admin og Tomgang, samt Samlet.
Planlægning på produktionsordre
Hver produktionsordre har felter til planlægning:
- Planlagt start (grovplan)
- Planlagt færdig (grovplan)
- Start F.P. (finplan)
- Slut F.P. (finplan)
- Igangsat / Færdigmeldt
- Forkalkuleret / Reserveret / Frigivet
Grovplan vs. Finplan
Grovplan:
- Hurtig overordnet plan
- Systemet placerer operationer efter tid og kapacitet
Finplan:
- Detaljeret plan
- Bruges når produktionen er tæt på eller i gang
- Tilpasses manuelt efter behov
Planner / Gantt – Træk-og-Slip planlægning
Planner- og Gantt-billederne giver mulighed for:
- Flytning mellem maskiner
- Flytning frem/tilbage i tid
- Overblik over konflikter
- Reserveret tid vs. fri kapacitet
Typisk brug
- Maskinplanlægning
- Omfordeling af kapacitet
- Planarbejde når produktionen ændres
Arbejdsgange i produktionsplanlægning
Klassisk forløb (baglæns planlægning)
- Salgsordre oprettes
- Produktion oprettes med udgangspunkt i salgsordren
- Forkalkulationen beregnes automatisk
- Produktion planlægges baglæns
Klassisk forløb (forlæns planlægning)
- Produktion oprettes (lager eller kundebehov)
- Systemet kigger på næste ledige tid
- Produktion starter så tidligt som muligt
Daglig brug i planlæggeren
- Se forsinkede produktioner
- Træk-og-slip til nye ressourcer
- Justér start og slutdato
- Tjek ugentligt kapacitet
- Se flaskehalse
Hvorfor bruge KeyBalance planlægningsmodul?
- Bedre leveringstidspålidelighed
- Mindre brandslukning
- Optimalt brug af maskiner og medarbejdere
- Let opfølgning på kapacitet
- Automatisk flytning reducerer manuelt arbejde
- Ét samlet planlægningssystem til hele virksomheden
Læs mere
Du kan læse mere om MPS og produktionsplanlægning i KeyBalance her
FAQ – Produktionsplanlægning i KeyBalance
Hvor finder jeg produktionsplanlægningen?
I fanen MPS: MPS → Ganttkort (Resource planlægning), MPS → Kapacitet måneden, på produktionsordrekortet via Vis plan - linjer og i MPS → Rapporter → Udsk. planlægning.
Hvad er forskellen på forlæns og baglæns planlægning?
Forlæns: Start så tidligt som muligt baseret på kalender og kapacitet.
Baglæns: Planlæg ud fra kundens leveringsdato og beregn baglæns, hvornår produktionen senest skal starte.
Hvad betyder automatisk flytning af forsinkede produktioner?
Systemet kan hver nat genplanlægge produktioner der er bagud, og flytte dem frem i tid, så planen altid er realistisk og opdateret.
Hvad kan jeg se i ressource-planlægningen?
Belastning pr. maskine/ressource, ledig kapacitet, planlagte produktioner, arbejdsdage, helligdage og oversigter over flere uger eller måneder.
Hvordan bruges ugevisningen?
Under MPS → Ugeliste dobbeltklikker du på en uge og får ugeplanen, der viser tiden pr. medarbejder fordelt på Ordrer, Intern tid, Admin og Tomgang samt Samlet.
Hvad betyder grovplan og finplan?
Grovplan: overordnet automatisk plan baseret på kapacitet og tider.
Finplan: detaljeret plan tæt på produktionens start, ofte justeret manuelt.
Kan jeg trække og flytte produktioner manuelt?
Ja, i Planner/Gantt kan du trække operationer mellem maskiner, flytte dem i kalenderen og justere start/slutdatoer.
Hvordan bruges planlægningen i hverdagen?
Du kan se forsinkelser, justere kapacitet, omfordele maskiner, ændre start/slutdatoer og sikre at alt passer til leveringsdatoerne.
Hvorfor skal vi bruge produktionsplanlægning?
For at få stabil drift, færre forsinkelser, bedre leveringstid, optimal brug af maskiner/medarbejdere og et samlet overblik over produktionen.
